本网讯 12月6日上午,深圳大唐宝昌燃气发电有限公司2台40万千瓦级燃气—蒸汽联合循环扩建项目9号燃机并网一次成功,各系统状态良好、参数正常,机组设备运行平稳、安全可靠,具备带负荷运行能力,为机组168试运行奠定坚实基础。

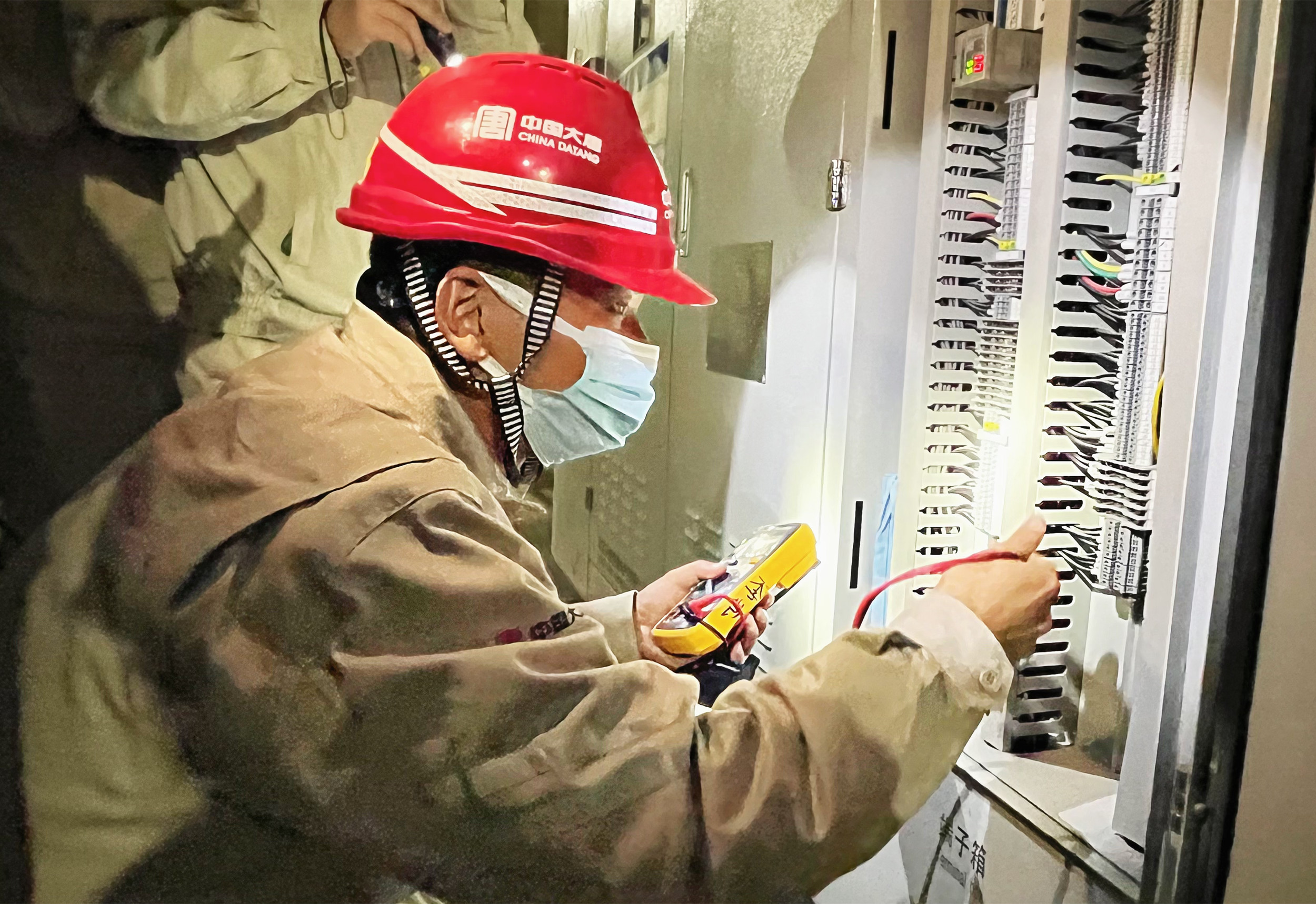

为确保燃机并网一次成功,该公司加强设备检查,分系统、程序化消除各类隐患,有条不紊地完成了转子交流阻抗测量、发变组短路特性试验、发变组空载特性试验、机炉联锁保护试验等一系列整启试验。
12时整,该公司扩建项目集控室屏幕中显示,燃气轮机负荷数达到1.5万千瓦,标志着9号燃机首次并网成功。
接下来,该公司将以建设“四优”工程为目标,打好扩建项目保投产攻坚战,确保机组高标准高质量投产。
