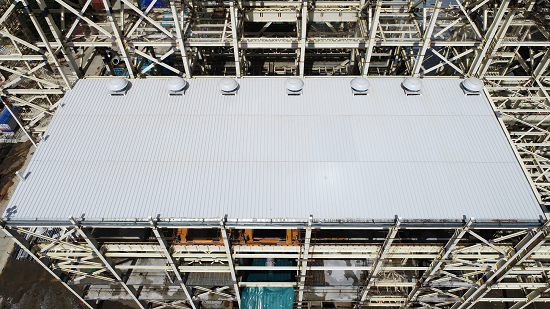

米拉务公司坚决贯彻落实海投公司“大干一百天”工作部署,统筹项目各参建单位管理,全员聚焦工程里程碑节点任务,坚持目标导向,以“抓铁留痕”的决心、“踏石留印”的韧劲,加压奋进,真抓实干,10月26日提前实现1号汽机房“断水”年度里程碑节点目标。
下半年以来,米拉务公司在集团公司、海投公司的坚强领导下,克服印尼第二波疫情封锁、资金短缺、海运费暴涨、物资保障困难、印尼限制外籍人员入境等重重阻碍,围绕米拉务公司“1382”年度工作计划,全力冲刺里程碑节点目标。
一是提高政治站位,统一思想认识,深入贯彻落实集团公司、海投公司关于米拉务项目推进的历次会议精神,加强组织领导,层层压实责任、签订军令状,形成了“责任到人、任务倒逼”的考核机制和紧迫氛围,全体参建人员“跑步进入”施工高峰状态。
二是加强施工组织筹措,抓关键线路,围绕1号汽机房“断水”里程碑节点,布置目标任务,分解到二、三级网络进度计划,锁定目标,靶向施策;抓工序优化,动态调整钢结构吊装顺序和作业机制,科学整合资源,促进楼层板及屋面施工无缝衔接,缩短关键线路工期;抓资源保证,紧盯人力资源计划和材料供应计划时间点,每日盘点人员进场办理条件、材料库存及跟踪采购情况,保证施工资源投入;抓刚性执行,建立各级进度执行状态报告和预警制度,每天跟踪,每周盘点,及时发现偏差实行进度刚性管控,严肃考核,不留退路。
三是全年保持疫情防控与安全管理的高压态势,抓细抓实疫情防控措施,扎牢扎实疫情防控网,确保员工健康。加强“六查六严”安全专项排查整治及日常巡查监督管控力度,对高空作业、起重吊装、施工用电、脚手架搭设等建立风险统计清单,研判风险变化趋势,制定应对措施,严厉打击安全违章行为,加大违章成本,确保安全生产良好局面。
下一步,米拉务公司将持续加速冲刺,以锅炉安装为关键线路,以化学制水和厂用受电为重点突破,砥砺前行,披荆斩棘,确保米拉务项目COD目标务期必成,为建设世界一流能源供应商贡献力量!
