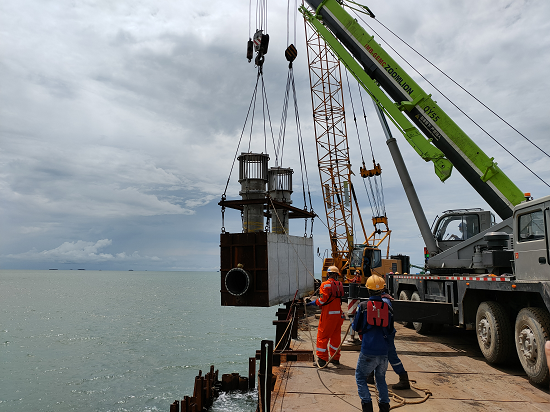

11月4日,米拉务公司成功完成海域取水头部分水下安装就位工作。目前海域取水工程已累计完成管道沉管348.2米,完成设计工程量的87.5%,剩余51.8米管道为海边陆域至补给水泵房段。本次取水头部分总体起吊重量29t,使用一台55t履带吊、一台55t汽车吊协同作业,安全保障措施到位,水上水下作业统一指挥协调,齐心协力连续施工奋战6小时,顺利将取水头安全可靠就位在海平面下10米位置。
米拉务公司严格执行集团公司、海投公司对于海域取水管道施工安全工作的重要指示,多次组织监理单位、总包单位详细分析研究作业过程中的安全风险,并制定了具有针对性的防范措施,同时落实各级人员的安全责任,通过日巡查、周通报等监督方法,切实保障了安全施工。
此次取水头部分水下就位的顺利完成,标志着海域取水大型起吊作业已全部结束,消除了印度洋海浪对取水工程进度的影响,米拉务公司有信心、有决心按照施工进度网络计划,按时、保质、保量完成米拉务项目建设工作,为集团公司“二次创业”目标保驾护航。
