缅甸太平江水电站机组检修接续攻坚
来源:
作者:
日期:2026-01-23

缅甸太平江水电站4号机组C级检修日前圆满收官,较计划提前1天恢复运行。本次检修高质量完成133项标准作业,全面消除设备隐患。

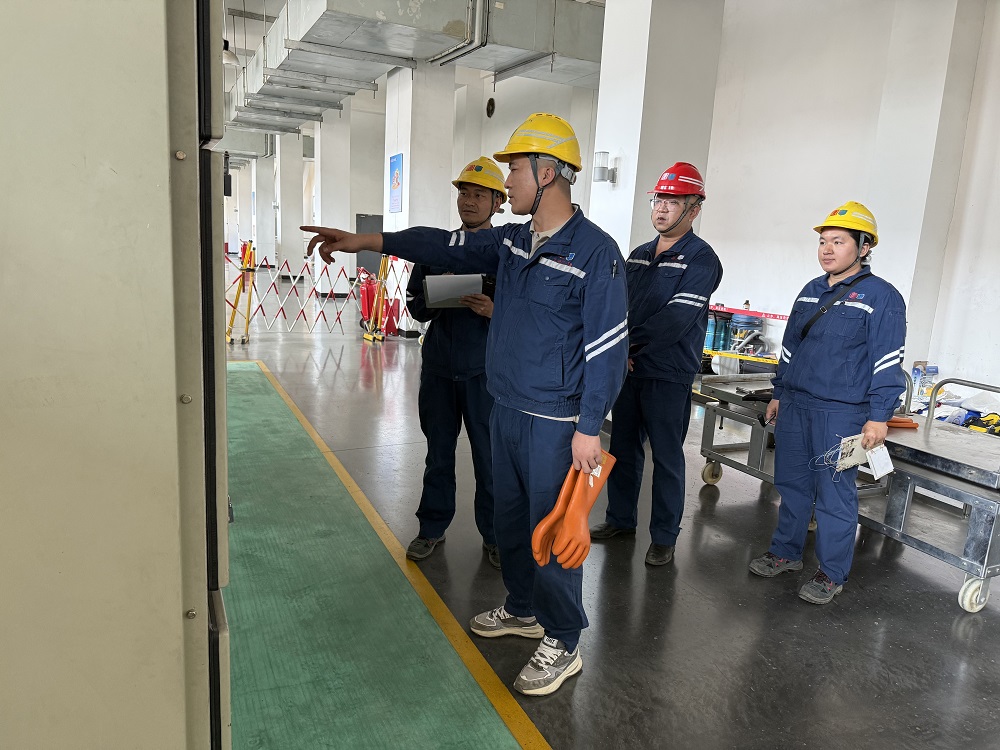

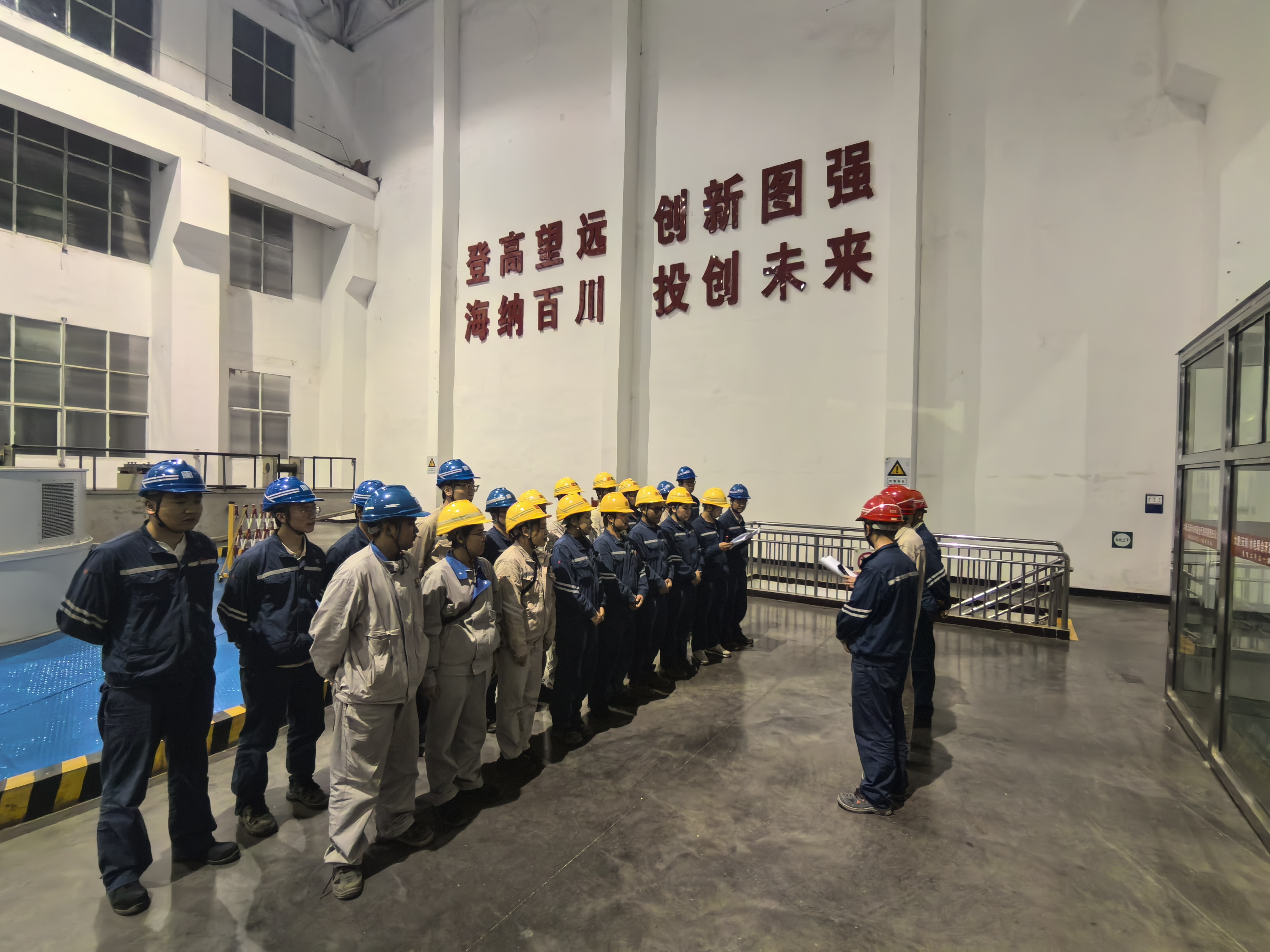

检修过程中,电站秉持“应修必修,修必修好”原则,实行全程精细化管控:每日检修调度会、班前班后会等机制精准把控检修节点,高效协调解决现场难题;严格执行机组检修质量三级验收制度及按照水电技术监督“应试必试”的要求进行修后试验,顺利通过静态与动态试验严苛考核。通过“现场实操+技术讲解”模式,有效提升了缅籍员工技能水平。

目前,2号机组C级检修已启动,为确保检修任务安全优质落地,太平江电站严格执行上级公司“四项刚性要求”。一是落实“无计划不作业”,提前倒排工期,将任务细分到人;二是落实“无监控不开工”,加强高风险作业现场视频监控布设,确保高风险作业全程可视、受控;三是落实“高风险作业清单化”,针对“来水、来电、来压力”等风险制定专项预案;四是落实“‘三措两案’表格化”,开工前扎实开展安全技术交底。持续推进标准化检修,为2026年安全生产夯实基础,全力保障电站安全稳定发电。
